Что такое раскладка панелей?

Арболитовые панели Панели Компакт Панели Про !Андрей Корнилов

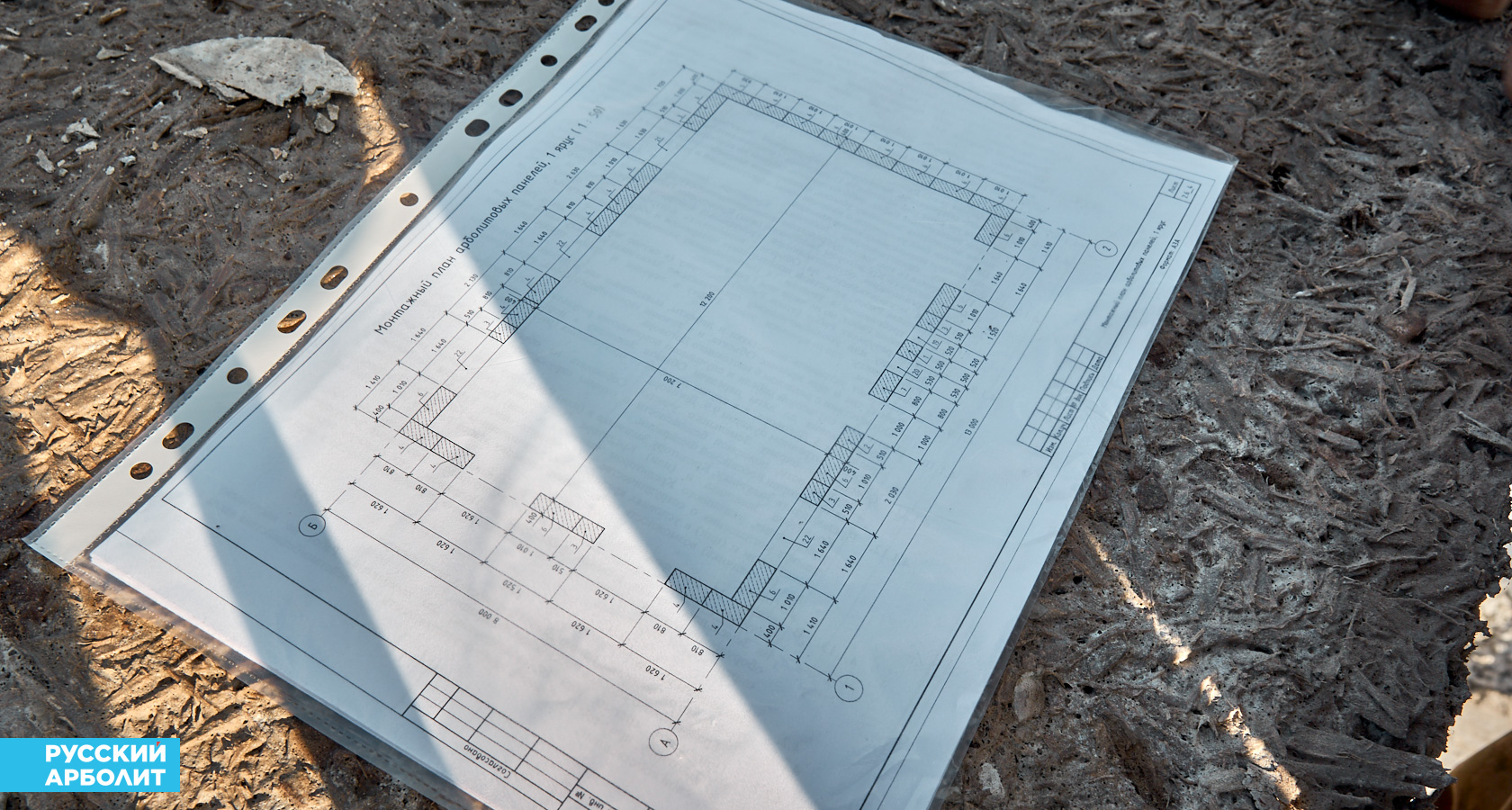

Это монтажные схемы стен и перегородок из арболитовых панелей: в них указаны размеры, количество, маркировка и порядок установки каждого элемента. Раскладка связывает проект, производство, логистику и монтаж в одну понятную последовательность.

Зачем и кому она нужна?

Раскладка панелей решает сразу несколько задач: точная смета на стеновой комплект, очередность выпуска панелей на заводе, план работ для монтажной бригады на стройплощадке и даже последовательность поставок панелей для логиста. Когда на руках есть раскладка, монтаж идёт по номерам и осям, без поиска «какая панель куда». Это сокращает время и риск ошибок при сборке домокомплекта. Ни одна наша бригада не поедет на монтаж без раскладки.

Что входит в раскладку

Обычно в комплекте: порядовые план-схемы всех стен и перегородок с привязкой к осям, нумерация панелей, их габариты и толщина, отметки проёмов, места стыков и опираний, схема монтажа каждого ряда — эти документы у прораба, который выезжает на монтаж. Спецификация элементов, ведомость изделий на производство, карты отгрузки и рекомендуемая очередность поставок на объект — эти документы внутренние для производства, они под контролем менеджера по работе с клиентами.

Кто и как делает

Раскладку готовит проектировщик на основе архитектурно-конструктивной модели. На этом этапе заранее определяют перевязку панелей, подгоняют ширину элементов под проёмы, увязывают монтаж с армопоясом, перекрытиями и узлами примыканий. Главная цель — получить схему панелей в соответствии с проектом, минимизировать резку на объекте и исключить «висячие» стыки.

Для сметы и производства

По раскладке считают объём панелей для определения стоимости домокомплекта и выставления коммерческого предложения, а затем запускают производство. По раскладке видно, сколько элементов, каких размеров и какой серии требуется. На заводе раскладка превращается в производственный план, где по каждой позиции понятны сроки изготовления и контроль качества перед отгрузкой.

Для монтажников и логиста

Бригада получает читаемые схемы и работает «по номерам»: сначала углы и базовые панели, затем ряды и перемычки. Логист видит, какие позиции нужны на площадке в первую очередь, формирует очередность машин и схему погрузки, чтобы нужные элементы домокомплекта попадали на объект в правильном порядке. Например, элементы фронтонов крыши или панели для парапетов не нужны при возведении первого этажа — они поставляются в последнюю очередь.

Платная ли раскладка?

Если у заказчика есть собственный готовый архитектурно-конструктивный проект, раскладка выполняется как отдельная услуга. Когда клиент выбирает типовой проект или домокомплект из нашей линейки, раскладка входит в комплект документации и повторной оплаты не требует.

Отличия для серий «ПРО» и «Компакт»

Для серии «ПРО» элементы изготавливаются под размеры проекта, поэтому раскладка уточняет маркировку и порядок монтажа, а резка на площадке не нужна (за редкими исключениями). Серия «Компакт» имеет фиксированные типоразмеры, поэтому раскладка дополнительно указывает места возможной подрезки и допуски по примыканиям, чтобы сборка домокомплекта шла без задержек.

Можно ли сделать самому?

Теоретически — да, размеры панелей «Компакт» известны. Практически это сложная задача: нужны навыки проектирования узлов, понимание допусков и особенностей перевязки панелей. При самостоятельной раскладке ответственность за несовпадения по размерам, ошибки в стыках и простои на объекте лежит на заказчике. Надёжнее поручить работу проектировщику, который увяжет схемы с конструктивом и графиком поставки.

На что влияет качество раскладки

  • Чёткая логистика: машины приезжают в нужном порядке, панели идут прямо «с борта» на монтаж.
  • Скорость сборки: минимум подрезок, меньше мокрых процессов и переделок.
  • Геометрия коробки: контроль диагоналей, ровные плоскости стен, корректная посадка перемычек и обвязка армопоясом.
  • Безопасность: последовательность монтажа учитывает устойчивость стен и временные подкосы.
  • Снижение стоимости работы крана: имея чёткую раскладку, прораб оптимизирует работу бригады и крановщика.

Типичные ошибки

  • Не распечатать раскладку или напечатать её на струйном принтере (чернила размажутся даже при моросящем дожде).
  • Разгружать панели на объекте, не изучив раскладку.
  • Начинать монтаж панелей без привязки к осям: дальше «поплывут» проёмы и углы.
  • Не согласовать раскладку с фундаментом и перекрытиями: стыки приходятся на слабые места, усложняются узлы.
  • Исключить логиста из процесса: нужной панели нет на площадке в момент, когда она требуется.

Короткий итог

Раскладка панелей — это рабочая «карта сборки» домокомплекта. Она связывает проект и производство с реальным монтажом, задаёт порядок, сокращает ошибки и ускоряет строительство. Хорошая раскладка экономит время бригады, снижает расходы на кран, упрощает логистику и позволяет собрать дом за 30 часов.
